Esplosioni a sud

Ticino Ausgabe-01-2026

La calotta, ovvero il terzo superiore della sezione trasversale della galleria, viene scavata inizialmente con il metodo cosiddetto di «abbattimento parziale, solo calotta».

I lavori procedono a ritmo sostenuto nel secondo tubo della galleria autostradale del San Gottardo, ma non stanno procedendo come da programma. L’USTRA ha recentemente fatto il punto sull’avanzamento dei lavori a sud, in una zona di disturbo geologico: le operazioni di brillamento saranno presto ultimate e la fresa meccanica rientrerà in funzione.

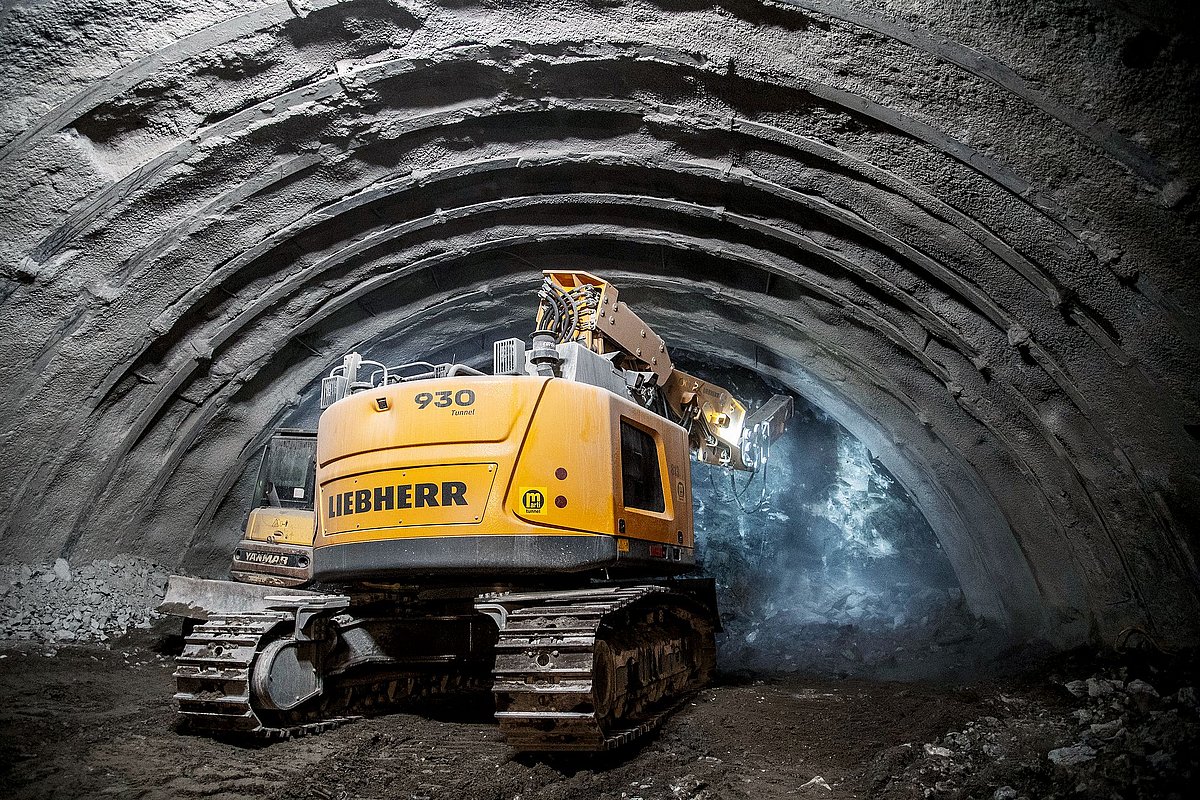

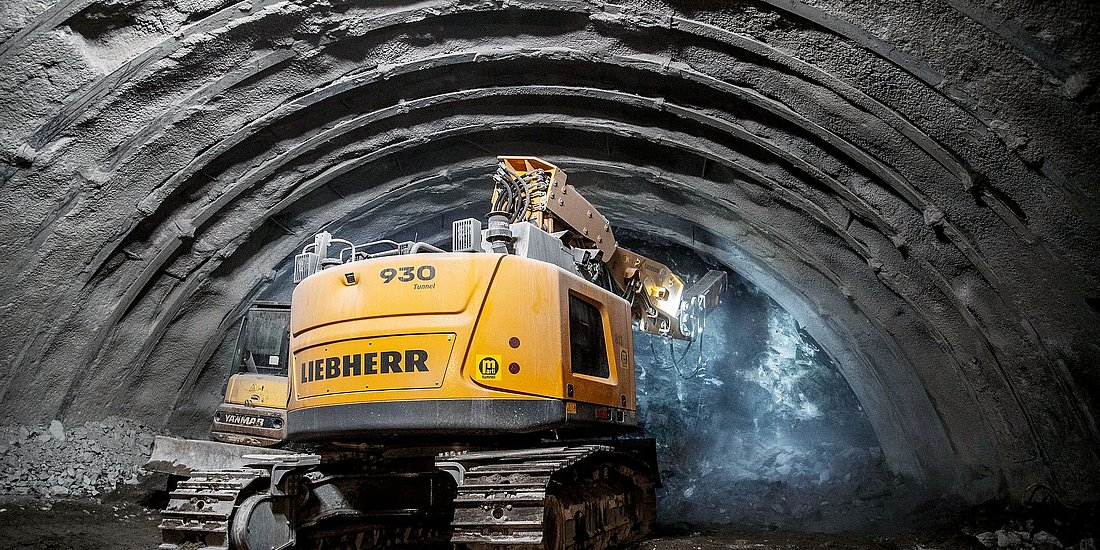

La fresa meccanica si è arrestata dopo circa 190 metri di avanzamento. La TBM che aveva iniziato la sua attività a giugno 2025 nel portale sud del futuro secondo tubo della galleria autostradale del San Gottardo ha dovuto fermarsi di fronte a un ammasso roccioso parzialmente instabile e caratterizzato da evidenti fratture e cavità. Questo problema di carattere geologico ha quindi interrotto l’avanzamento della fresa meccanica. In effetti, proseguendo con lo scavo, si sarebbe rischiato un arresto o un danneggiamento della macchina, un rischio che i responsabili dei lavori non hanno voluto assumersi.

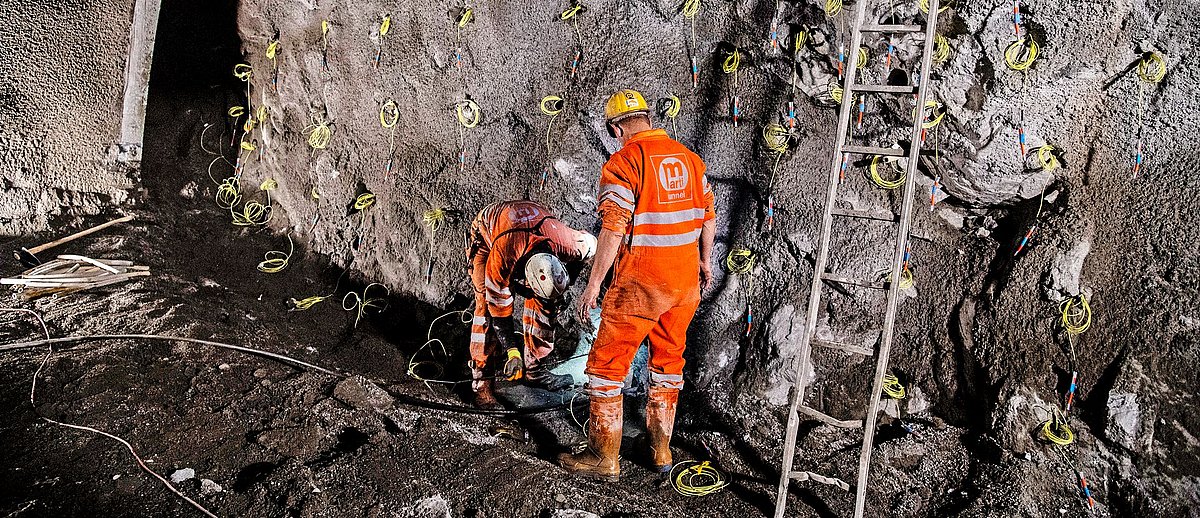

Eppure, queste complesse condizioni geologiche erano state segnalate. Alcuni documenti interni relativi a questo problema erano stati resi pubblici dalla trasmissione «Rundschau» del canale televisivo SRF. Tali documenti rivelavano che l’azienda incaricata dei lavori era già stata informata a metà giugno di «condizioni estremamente critiche» nel cantiere in questione. Ma i lavori di scavo erano ripresi su ordine dell’USTRA. Come prevedibile, l’avanzamento della fresa meccanica è stato interrotto a più riprese per poi finire per bloccarsi nella roccia divenuta troppo friabile. Da allora, contrariamente a quanto pianificato, l’avanzamento dei lavori avviene a mezzo di esplosivi. Dopo approfonditi studi e consulenze geologiche con ingegneri, geologi e imprese di costruzione interessate, l’USTRA ha deciso di portare avanti i lavori su questa sezione problematica lunga circa 500 metri ricorrendo all’uso di esplosivi, ovvero all’«abbattimento parziale, solo calotta» al posto della fresa meccanica. Per questo motivo è stato realizzato un cunicolo di collegamento dal cunicolo di accesso sud all’altezza della seconda canna che è stato ultimato alla fine di ottobre. È da questo cunicolo che da allora è in corso lo scavo in controavanzamento verso la TBM in direzione sud.

La decisione relativa all’avanzamento «tradizionale» dei lavori comporta delle conseguenze: bisogna prevedere un ritardo compreso tra sei e otto mesi e dei costi aggiuntivi pari a circa 15–20 milioni di franchi. L’USTRA sottolinea tuttavia che tali rischi erano stati tenuti in considerazione e preventivati sin dall’inizio consentendo così di rispettare il calendario che prevede un’entrata in funzione di questo secondo tubo entro il 2030. Sul lato nord, i lavori procedono come da programma: la fresa meccanica impiegata su questo lato è già avanzata di circa 2,5 chilometri.

Una galleria lunga 16,9 chilometri

Il secondo tubo della galleria del San Gottardo corre parallelo al primo tubo, a una distanza di circa 70 metri; per la stessa lunghezza di 16,9 chilometri. La sezione della galleria è circolare e ha un diametro di 12,3 metri. La larghezza della carreggiata interna alla galleria, corsia di emergenza inclusa, è di 8 metri circa. Sull’intera lunghezza della galleria sono previsti 68 cunicoli di collegamento a una distanza di 250 metri l’uno dall’altro. Lo spazio che sovrasta la carreggiata ospita gli impianti di ventilazione ed è collegato ai pozzi di ventilazione presenti.

Nello spazio vuoto al di sotto della carreggiata sono previsti due cunicoli tecnici. Un cunicolo è destinato all’installazione di tutte le linee per energia, comunicazione e sistema di spegnimento ad acqua, necessarie per mantenere operativa la galleria. Il secondo cunicolo è disponibile per infrastrutture di terzi. Ad esempio, per l’azienda distributrice di energia elettrica Swissgrid che sostituisce la sua linea di alta tensione esistente attraverso il passo del San Gottardo con una nuova linea nella galleria. Questo collegamento di una tale linea con un tunnel stradale è un progetto pionieristico a livello europeo. Dopo l’entrata in servizio, la vecchia linea attraverso il passo sarà smantellata.

Testo: Daniel von Känel
Foto: USTRA



NFTA
